مراحل پیاده‌سازی ERP و دلایل شکست پروژه‌ها

هشت مرحله یک پیاده‌سازی استاندارد، رایج‌ترین دلایل شکست و چک‌لیست پیش از راه‌اندازی
فهرست مطالب
  1. پیاده‌سازی ERP یعنی چه؟
  2. هشت مرحله پیاده‌سازی
    1. طراحی راهکار: هر نیاز را از پله پایین شروع کنید
    2. انتقال داده: چه چیزی، چطور
    3. روش راه‌اندازی: یکجا یا مرحله‌ای؟
  3. چه کسانی در تیم پروژه هستند؟
  4. دلایل رایج شکست پروژه‌های ERP
  5. پیاده‌سازی Odoo چه چیزی را ساده‌تر می‌کند؟
  6. چک‌لیست پیش از راه‌اندازی
  7. جمع‌بندی
  8. پرسش‌های متداول

خرید یا نصب یک ERP ساده‌ترین بخش کار است. بخش اصلی، پیاده‌سازی است: اینکه فرایندهای واقعی شرکت، داده‌های قبلی و آدم‌هایی که هر روز با سیستم کار می‌کنند، با نرم‌افزار جدید هماهنگ شوند. بیشتر پروژه‌هایی که «شکست خورده» حساب می‌شوند، مشکلشان نرم‌افزار نبوده؛ مشکل در همین هماهنگی بوده است.

در این قسمت از مسیر «از صفر تا Odoo»، مراحل یک پیاده‌سازی استاندارد را از تعریف هدف تا بعد از راه‌اندازی مرور می‌کنیم، دلایل رایج شکست را با نشانه‌ها و راه پیشگیری‌شان می‌گوییم و در آخر، یک چک‌لیست پیش از راه‌اندازی می‌دهیم.

خلاصه در یک نگاه
  • پیاده‌سازی ERP یک پروژه سازمانی است، نه نصب یک نرم‌افزار؛ چهار ستون دارد: فرایند، داده، افراد و نرم‌افزار.
  • یک پیاده‌سازی استاندارد هشت مرحله دارد؛ از تعریف هدف و تیم پروژه تا پشتیبانی و بهبود بعد از راه‌اندازی.
  • برای هر نیاز، اول قابلیت استاندارد و تنظیمات را امتحان کنید؛ توسعه اختصاصی آخرین گزینه است.
  • بیشتر شکست‌ها از هدف نامشخص، سفارشی‌سازی بیش از حد، داده نامرتب و آموزش ناکافی می‌آیند، نه از خود نرم‌افزار.

پیاده‌سازی ERP یعنی چه؟

پیاده‌سازی یعنی رساندن سازمان از «روش فعلی کار» به «کار روزمره روی سیستم جدید». این مسیر فقط تنظیم نرم‌افزار نیست و چهار ستون دارد که باید با هم جلو بروند:

فرایند

اینکه هر کار در شرکت از کجا شروع می‌شود، چه کسی تأیید می‌کند و به کجا می‌رسد. فرایندها اول روشن می‌شوند، بعد در سیستم پیاده می‌شوند.

داده

مشتریان، کالاها، حساب‌ها و موجودی‌ها. داده نامرتب در سیستم جدید، همان مشکلات قبلی را با سرعت بیشتر تکرار می‌کند.

افراد

کاربرانی که هر روز با سیستم کار می‌کنند. اگر آموزش ندیده باشند یا دلیل تغییر را ندانند، به روش قبلی برمی‌گردند.

نرم‌افزار

نصب اپ‌ها، تنظیمات، دسترسی‌ها و در صورت نیاز ماژول‌های تکمیلی. این ستون معمولاً کوتاه‌ترین بخش پروژه است.

هشت مرحله پیاده‌سازی

روش‌ها و نام‌گذاری‌ها بین مشاوران فرق دارد، اما تقریباً همه پیاده‌سازی‌های موفق از این مراحل عبور می‌کنند:

  1. تعریف هدف و تیم پروژه

    روشن کنید چرا ERP می‌خواهید و موفقیت را با چه چیزی می‌سنجید. یک حامی از مدیریت، یک مدیر پروژه و کاربران کلیدی هر بخش را تعیین کنید.

  2. نیازسنجی و تحلیل فرایندها

    فرایندهای فعلی هر بخش را با کاربران همان بخش مرور کنید: چه کاری، با چه سندی، توسط چه کسی. مشکلات فعلی را هم بنویسید.

  3. طراحی راهکار (Fit-Gap)

    برای هر نیاز مشخص کنید با قابلیت استاندارد، تنظیمات، ماژول آماده یا توسعه اختصاصی پوشش داده می‌شود. خروجی این مرحله، محدوده کار پروژه است.

  4. پیکربندی و توسعه

    اپ‌ها نصب و تنظیم می‌شوند: شرکت، حساب‌ها، انبارها، محصولات، دسترسی‌ها و گردش کار. توسعه‌های لازم هم در همین مرحله انجام می‌شود.

  5. انتقال داده

    داده‌های پایه و مانده‌های افتتاحیه از سیستم قبلی پاک‌سازی و وارد می‌شوند. این کار را چند بار روی نسخه آزمایشی تمرین کنید.

  6. تست و آموزش

    کاربران کلیدی سناریوهای واقعی را از اول تا آخر روی نسخه آزمایشی اجرا می‌کنند. هم‌زمان، بقیه کاربران بر اساس نقش خودشان آموزش می‌بینند.

  7. راه‌اندازی

    تاریخ شروع، داده نهایی و برنامه روز اول مشخص می‌شود. از این روز، کار روزمره روی سیستم جدید انجام می‌شود.

  8. پشتیبانی و بهبود

    هفته‌های اول بعد از راه‌اندازی، پرسش و اشکال زیاد است. بعد از تثبیت، اپ‌ها و بهبودهای بعدی را مرحله‌به‌مرحله اضافه کنید.

طراحی راهکار: هر نیاز را از پله پایین شروع کنید

مهم‌ترین تصمیم پروژه در مرحله Fit-Gap گرفته می‌شود. وقتی برای هر نیاز از پله اول نردبان شروع کنید، پروژه سریع‌تر، ارزان‌تر و در ارتقاهای بعدی کم‌دردسرتر می‌شود:

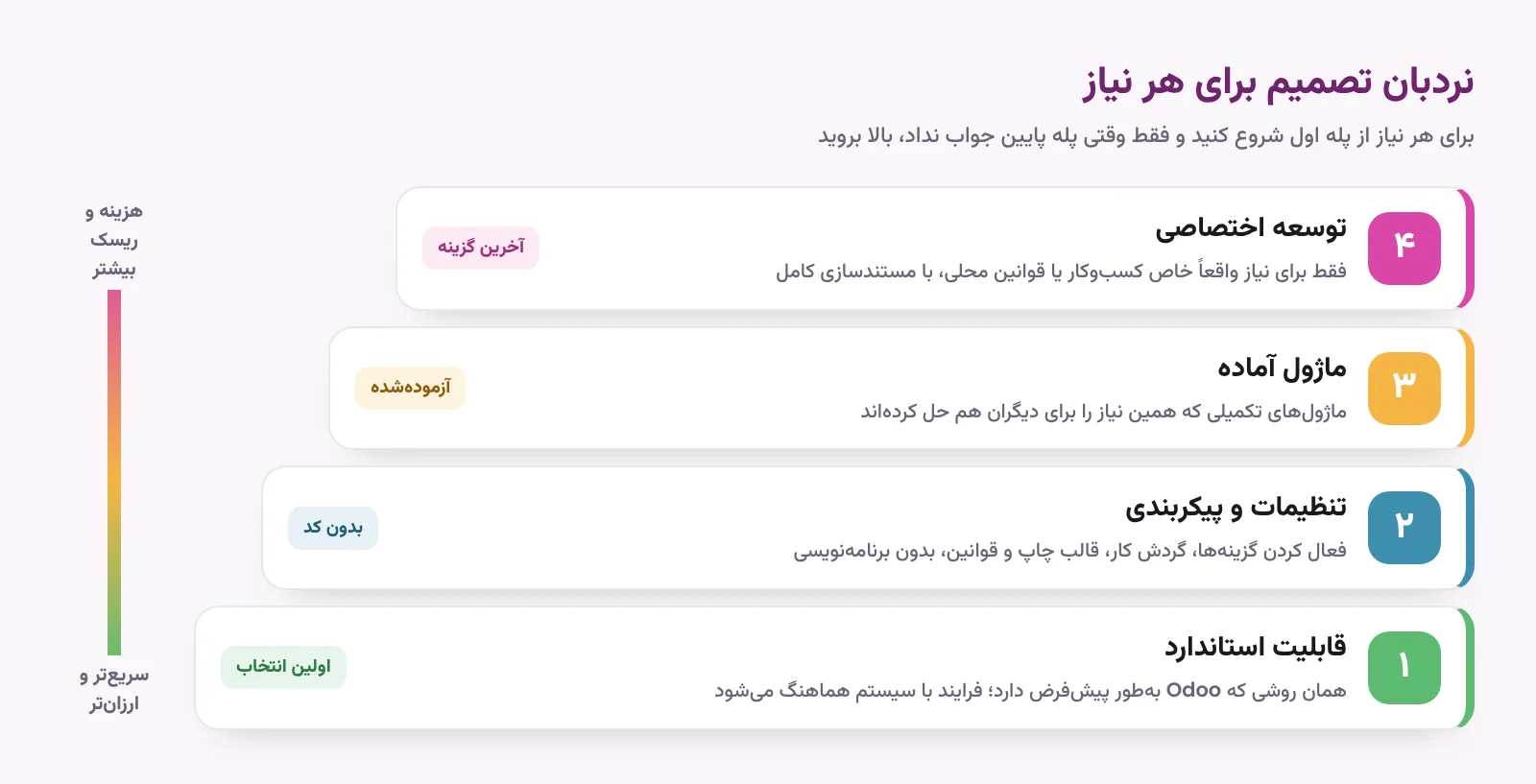

نردبان تصمیم برای پوشش هر نیاز در پیاده‌سازی ERP
هر پله بالاتر، هزینه ساخت و نگهداری و ریسک ارتقا را بیشتر می‌کند.
سؤال درست در جلسه نیازسنجی

به‌جای «سیستم باید دقیقاً مثل الان کار کند»، بپرسید «این مرحله چه مشکلی را حل می‌کند؟». گاهی یک مرحله فقط به خاطر محدودیت سیستم قبلی به وجود آمده و در Odoo لازم نیست.

انتقال داده: چه چیزی، چطور

همه داده‌های سیستم قبلی ارزش منتقل شدن ندارند. معمولاً داده‌های پایه کامل منتقل می‌شوند، برای حساب‌ها و موجودی‌ها فقط مانده افتتاحیه ثبت می‌شود و تاریخچه قدیمی برای مراجعه در سیستم قبلی می‌ماند:

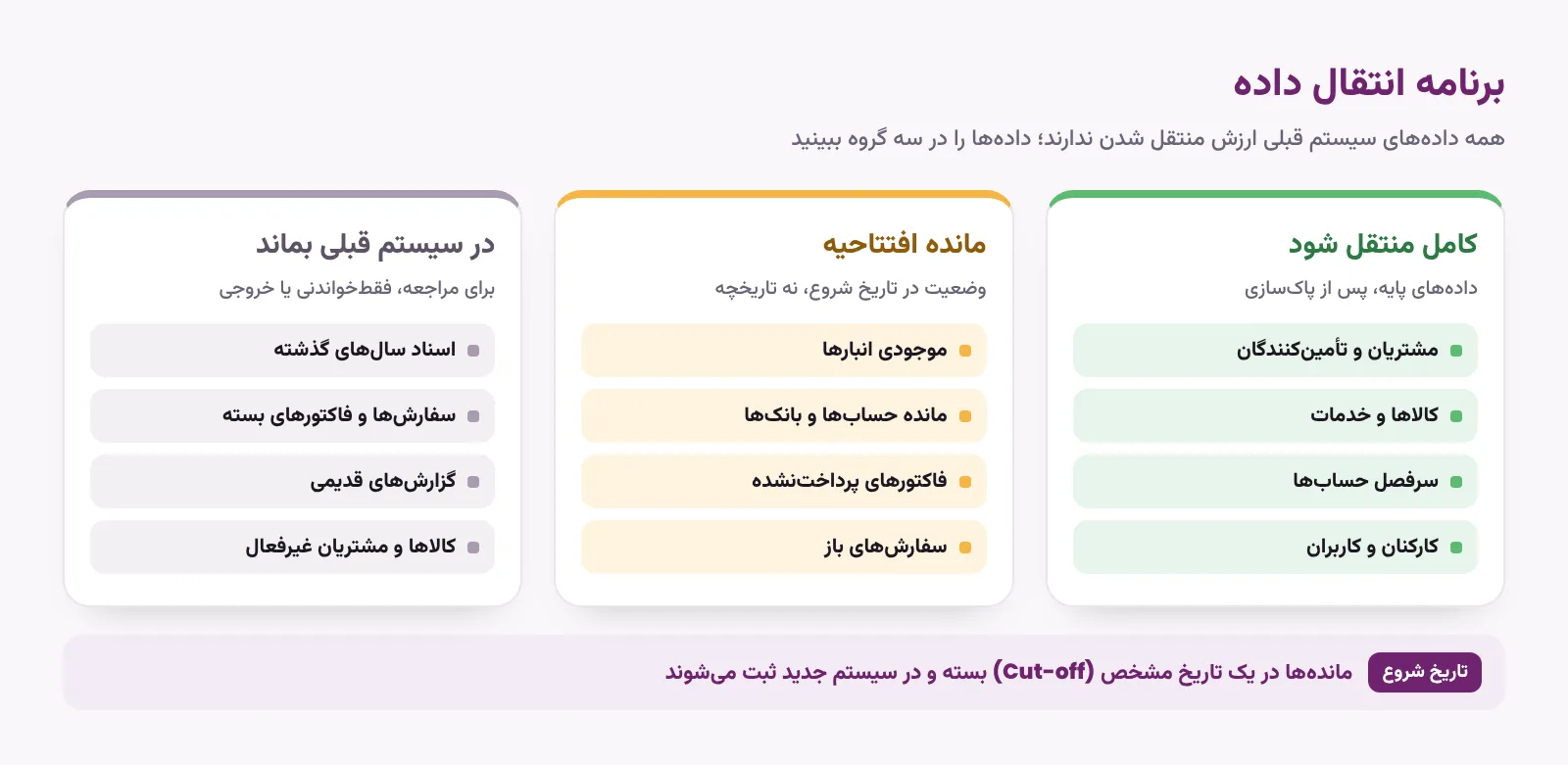

برنامه انتقال داده از سیستم قبلی به ERP جدید در سه گروه
تاریخ شروع (Cut-off) را طوری انتخاب کنید که مانده‌ها راحت بسته شوند؛ مثلاً ابتدای ماه یا سال مالی.
  1. فهرست داده‌ها را بنویسید: چه داده‌ای، از کدام سیستم یا فایل، با چه کیفیتی.
  2. پاک‌سازی کنید: مشتریان تکراری را یکی کنید، کالاهای بلااستفاده را کنار بگذارید و کدها را یکدست کنید.
  3. با قالب‌های ورود اطلاعات تمرین کنید: Odoo برای بیشتر بخش‌ها امکان ورود اطلاعات از فایل Excel یا CSV دارد. اول روی نسخه آزمایشی وارد کنید.
  4. کنترل کنید: جمع مانده‌ها و موجودی‌ها را با سیستم قبلی مقایسه کنید و نتیجه را مکتوب کنید.

روش راه‌اندازی: یکجا یا مرحله‌ای؟

یکجا (Big Bang)مرحله‌ای (Phased)
روش کارهمه بخش‌ها در یک روز به سیستم جدید می‌روندبخش‌ها یا اپ‌ها یکی‌یکی راه‌اندازی می‌شوند
مزیتدوره کوتاه‌تر و بدون نیاز به اتصال موقت دو سیستمریسک کمتر و فرصت یادگیری از هر مرحله
عیبفشار و ریسک زیاد در روز راه‌اندازیدوره طولانی‌تر و گاهی کار هم‌زمان با دو سیستم
مناسب برایشرکت‌های کوچک با فرایندهای سادهشرکت‌های بزرگ‌تر یا چندشعبه‌ای
اجرای موازی

بعضی شرکت‌ها برای مدتی کوتاه، هر دو سیستم را هم‌زمان اجرا می‌کنند تا نتیجه‌ها را مقایسه کنند. این کار اطمینان می‌دهد، اما کار کاربران را دو برابر می‌کند؛ پس مدتش را از قبل محدود کنید.

چه کسانی در تیم پروژه هستند؟

نقشمسئولیت
حامی پروژه (از مدیریت)تصمیم‌های کلان، تأمین منابع و حل اختلاف بین بخش‌ها
مدیر پروژهبرنامه زمانی، پیگیری کارها و گزارش پیشرفت
کاربران کلیدینماینده هر بخش؛ توضیح فرایند، تست و آموزش همکاران
مشاور یا تیم پیاده‌سازیطراحی راهکار، تنظیمات، توسعه و انتقال دانش
مسئول دادهجمع‌آوری، پاک‌سازی و کنترل داده‌های انتقالی
کاربر کلیدی، وقت می‌خواهد

کاربران کلیدی معمولاً کار روزمره خودشان را هم دارند. اگر بخشی از وقتشان رسماً برای پروژه آزاد نشود، تست و آموزش عقب می‌افتد و پروژه هم با آن.

دلایل رایج شکست پروژه‌های ERP

«شکست» همیشه به معنی کنار گذاشتن سیستم نیست. گاهی سیستم راه‌اندازی می‌شود، اما کاربران موازی با Excel کار می‌کنند، گزارش‌ها قابل اعتماد نیستند یا هزینه و زمان چند برابر برآورد می‌شود. این‌ها رایج‌ترین دلایل‌اند:

هدف نامشخص

  • نشانه: هر کس از پروژه انتظار متفاوتی دارد.
  • پیشگیری: چند هدف قابل سنجش را در ابتدای پروژه مکتوب و تأیید کنید.

نبود حمایت مدیریت

  • نشانه: تصمیم‌ها بین بخش‌ها معطل می‌ماند.
  • پیشگیری: یک حامی پروژه با اختیار تصمیم‌گیری تعیین کنید.

سفارشی‌سازی بیش از حد

  • نشانه: قرار است سیستم دقیقاً مثل روش قبلی کار کند.
  • پیشگیری: نردبان Fit-Gap را رعایت کنید و هر توسعه را با دلیل تأیید کنید.

داده نامرتب

  • نشانه: مشتری و کالای تکراری، کدهای ناهمسان، مانده‌های نامطمئن.
  • پیشگیری: پاک‌سازی را از اول پروژه شروع کنید، نه هفته آخر.

آموزش ناکافی

  • نشانه: کاربران بعد از راه‌اندازی دوباره سراغ Excel می‌روند.
  • پیشگیری: آموزش نقش‌محور با داده‌های واقعی، پیش از راه‌اندازی.

دامنه کار بی‌حد

  • نشانه: هر هفته نیاز تازه‌ای به پروژه اضافه می‌شود.
  • پیشگیری: نیازهای جدید را در فهرست فاز بعد ثبت کنید.

تست ناکافی

  • نشانه: اشکال‌ها در روز راه‌اندازی پیدا می‌شوند.
  • پیشگیری: سناریوهای کامل، از سفارش تا فاکتور و پرداخت، توسط کاربران کلیدی تست شود.

برآورد غیرواقعی

  • نشانه: زمان و بودجه بدون نیازسنجی تعیین شده است.
  • پیشگیری: بعد از Fit-Gap دوباره برآورد کنید و برای پیش‌بینی‌نشده‌ها حاشیه بگذارید.
وابستگی به یک نفر

اگر همه دانش پروژه در ذهن یک کارمند یا یک مشاور باشد، رفتن او پروژه را متوقف می‌کند. تصمیم‌ها، تنظیمات مهم و روش انجام کارها را مستند کنید.

پیاده‌سازی Odoo چه چیزی را ساده‌تر می‌کند؟

مراحل بالا برای هر ERP لازم است، اما چند ویژگی Odoo مسیر را کوتاه‌تر و کم‌ریسک‌تر می‌کند:

  • ماژولار بودن: می‌شود با چند اپ اصلی شروع کرد و بقیه را بعداً اضافه کرد؛ همان روش راه‌اندازی مرحله‌ای.
  • فرایندهای استاندارد آماده: بسیاری از نیازها با تنظیمات حل می‌شود و به توسعه نمی‌رسد.
  • ورود اطلاعات از Excel و CSV: برای انتقال داده‌های پایه ابزار داخلی دارد.
  • نسخه آزمایشی: می‌شود از پایگاه داده یک کپی گرفت و تست، آموزش و تمرین انتقال داده را روی آن انجام داد، بدون اینکه داده اصلی تغییر کند.

چک‌لیست پیش از راه‌اندازی

پروژه و افراد

  • اهداف پروژه مکتوب و تأییدشده است.
  • همه کاربران آموزش نقش خودشان را دیده‌اند.
  • مسئول پاسخ‌گویی به سؤال‌های هفته اول مشخص است.
  • برنامه روز اول به همه اعلام شده است.

سیستم و داده

  • سناریوهای اصلی هر بخش، کامل تست و تأیید شده‌اند.
  • داده‌های پایه و مانده‌های افتتاحیه کنترل و تأیید شده‌اند.
  • دسترسی هر کاربر فقط به اپ‌های لازمش محدود است.
  • از پایگاه داده نسخه پشتیبان گرفته شده است.

جمع‌بندی

پیاده‌سازی ERP بیش از آنکه یک کار فنی باشد، یک تغییر سازمانی است. با هدف روشن، تیم مشخص، پایبندی به قابلیت‌های استاندارد، داده تمیز و آموزش جدی، بیشتر دلایل شکست از همان ابتدا کنار می‌روند. Odoo با ماژولار بودن و امکان شروع کوچک، اجازه می‌دهد پروژه را مرحله‌به‌مرحله و با ریسک کمتر جلو ببرید.

در قسمت بعدی مسیر «از صفر تا Odoo»، اولین قدم‌های عملی را برمی‌داریم: ساخت پایگاه داده و تنظیمات اولیه شرکت در Odoo.

پرسش‌های متداول

پیاده‌سازی ERP چقدر طول می‌کشد؟

به اندازه سازمان، تعداد اپ‌ها، کیفیت داده‌ها و میزان توسعه بستگی دارد. برای یک کسب‌وکار کوچک با چند اپ اصلی معمولاً چند هفته تا چند ماه، و برای سازمان‌های بزرگ و چندبخشی طولانی‌تر است. برآورد دقیق بعد از نیازسنجی ممکن است.

می‌توانیم خودمان Odoo را پیاده‌سازی کنیم؟

برای کسب‌وکارهای کوچک با فرایندهای ساده، با آموزش کافی ممکن است. هرچه فرایندها پیچیده‌تر و بخش‌ها بیشتر باشد، تجربه یک تیم پیاده‌سازی در طراحی راهکار و انتقال داده ارزش بیشتری دارد.

سفارشی‌سازی همیشه بد است؟

نه. بعضی نیازها واقعاً خاص هر کسب‌وکار یا قوانین محلی‌اند و توسعه لازم دارند. مشکل وقتی است که توسعه جای قابلیت‌های استاندارد را بگیرد و فقط برای تکرار روش قبلی انجام شود.

بعد از راه‌اندازی، سیستم قبلی را کنار بگذاریم؟

برای ثبت اطلاعات جدید بله، اما تا مدتی برای مراجعه به تاریخچه قدیمی آن را فقط‌خواندنی نگه دارید یا از داده‌هایش خروجی بگیرید.

بهترین زمان برای شروع کار روی سیستم جدید کی است؟

زمانی که مانده‌ها راحت بسته شوند؛ مثل ابتدای یک ماه یا ابتدای سال مالی. از روزهای اوج کار و پایان فصل فروش پرهیز کنید.

طراحی وب‌سایت بر بستر اودو، متصل به ماژول‌های سازمان شما
راهنمای خدمات و تعرفه طراحی وب‌سایت اودوکده: روند کار، پلن‌ها، امکانات و قیمت‌ها
